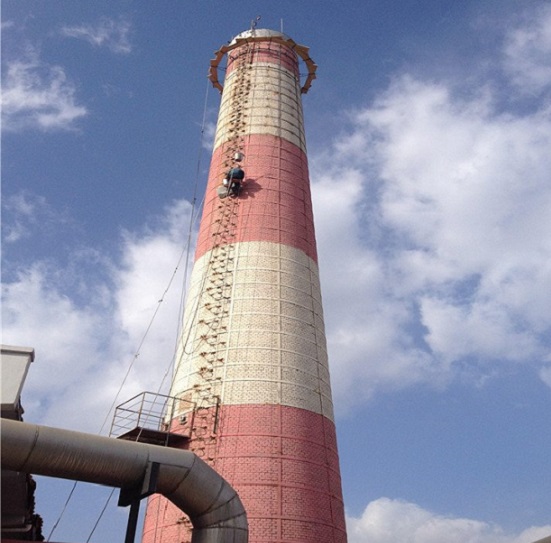

煙囪加固施工方法及方案
發布日期:2023-04-27 人氣:28284 欄目:煙囪加固-專業煙囪加固/維修/工程/解決方案
煙囪加固施工方法及方案
一、煙囪加固工程的準備
1、編制、審計、批準整個工程的特別施工方案。
2.煙囪外墻強化勞動力組織及教育訓練:選擇施工經驗豐富、技術強的人力進行這項工程。開工前,對所有參加這項工程的人進行質量、安全、技術教育教育。
3.整理高壓水清洗和人工合作方式,確保開工前水源、電源連接、對講機調試、水、電、通信順暢。
4、煙囪加固工程中使用的機器在使用前完成調試、檢查,不使用未檢查的電氣設備。
5、員工安排:6名特殊操作員(高工作),2名普通工人。
二、煙囪加固工程安全、進度保障措施
1、施工期間
從工程開工到完工,控制總工期的30天內,所有工作都將結束。
2、組織保證
每天開工前和完工后,管理層和業務負責人確認工作進度,積極協調解決施工中存在的問題。
3、確保煙囪加固勞動

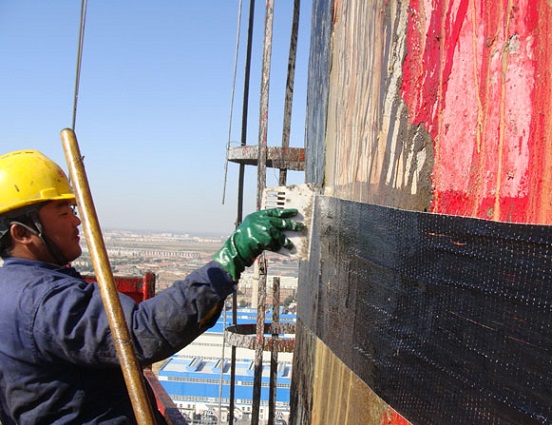

3.1、使用通過體檢、安全教育考試的職員施工,高空作業人員通過認證,確保工程質量、保障、安全、效率。
3.2、根據工期要求,及時調整勞動資源配置,確保各項工作計劃按時實現。
4、確保煙囪外墻加固技術措施
4.1、煙囪外墻加固施工過程中出現的技術問題天亮后,問題不能過夜。
4.2、編制現場實際安全、技術交付文件,每天開工前組織全體施工人員交付。
4.3、整理、維修工作從上到下進行,惡劣天氣或環境條件不強制工作。
4.4、煙囪加固技術人員現場監督,發現違規及施工方案違規,立即制止,及時解決施工中的問題。
- 2025-07-10玉溪煙囪美化:創意設計策劃,點亮城市美化靈魂
- 2025-07-10阜陽煙囪美化公司:從需求到滿意的全方位保障
- 2025-07-10張家界煙囪美化公司:專業之美,技術與藝術的融合
- 2025-07-10揭陽煙囪美化公司:助力城市更新,展現煙筒新風貌
- 2025-07-03臨汾煙囪美化公司:綠色美化與技藝的完美融合
- 2025-07-03商丘煙囪美化公司:專業實施美化工程的細致步驟
- 2025-06-26濟寧煙囪美化公司:藝術美化煙囪,共筑綠色夢想
- 2025-06-26欽州煙囪美化公司:美化藝術與環保的完美結合
- 2025-06-19廊坊煙囪美化公司:專業美化方案,助力綠色發展
- 2025-06-19阜新煙囪美化公司:技術精湛,打造專業美化方案
- 2020-09-04銀川煙囪美化彩繪施工優質服務-銀川
- 2020-09-12煙囪美化的技術措施與美化涂裝設計
- 2020-09-07煙囪美化施工技術措施及涂層要求
- 2020-09-26煙囪粉刷施工的技術要求及安全保證措施
- 2020-07-16粉刷煙囪施工技術有哪些規定?
- 2020-09-07煙囪美化施工質量應具備的各種條件
- 2020-09-03煙囪寫字的施工方案及措施
- 2020-07-16煙囪美化應該如何選擇涂料
- 2020-09-23煙囪粉刷施工技術要求以及施工工藝-武威
- 2020-07-16高空煙囪應重視航標的粉刷
